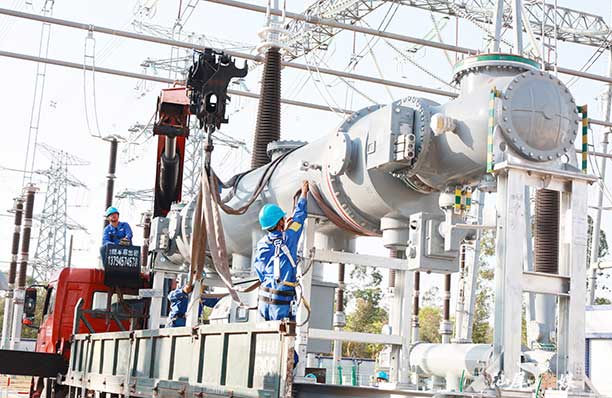

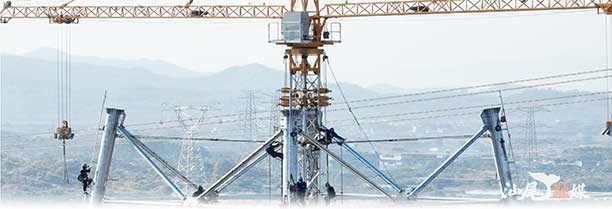

500千伏陆丰核电接入系统工程A199组塔。
2026年,是“十五五”开局起步的关键之年。立足汕尾老区振兴、湾区协同发展的时代坐标,汕尾供电局以开局即冲刺的奋进姿态,扎根山海之间、深耕电网基建。
半年时光里,清晨工地的机械轰鸣唤醒山野,深夜变电站的平稳嗡鸣守护万家安宁。政企协同破除审批壁垒,一线队伍鏖战风雨抢赶工期,湾区帮扶赋能技术提升。一批重点输变电工程相继落地投运,网架结构持续夯实,绿色能源通道不断畅通。每一条延伸的银线、每一座落成的电站,都记录着电力建设者的坚守,承载着每一度电奔赴民生、赋能产业的初心。

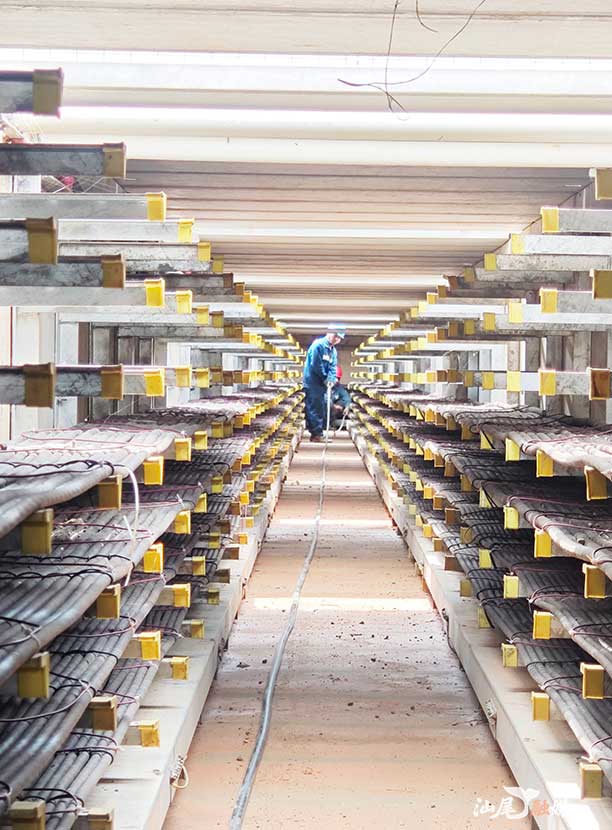

广东500千伏华能海门电厂5、6 号机组扩建项目接入系统工程(汕尾段)施工人员进行电缆铺设。
让电网项目跑出“汕尾速度”
机制赋能提效
电网建设,前期落地快,整体推进才能快。过去,输变电工程审批环节多、链条长,项目落地往往耗时漫长。为打破制约电网建设的堵点难点,今年以来,汕尾供电局主动联动地方政府,深化政企协同机制,推动电网建设从“被动等待”向“主动突破”转变。
该局联合海丰县组建电网项目“拿地即开工”专班,联动多部门优化审批流程,创新推行容缺受理、并联审批模式,将多项串联工序同步推进,彻底改变以往审批周期长、落地慢的困境。220千伏梅深输变电工程成为首个受益项目,仅用5天便完成从取得供地到具备开工条件,相较传统流程大幅压缩时限。
施工现场,清晨六点的围挡整齐规范,技术人员手持蓝图标定点位,大型机械有序进场筹备。高效的前期服务、闭环的问题督办,让电网项目落地节奏持续提速,为全年基建攻坚打开良好局面。

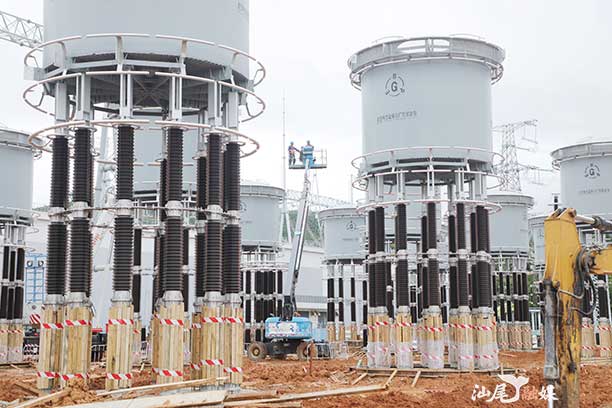

500千伏陆丰核电接入系统工程变电站改造。
严管优服守住攻坚底线
党建领安固本
今年“十五五”开局,汕尾电网基建任务放量增长,一线施工“难痛堵卡”问题集中凸显。基建作业总量大幅攀升,承包商队伍管理压力增大,有限空间、超百米高塔等高风险作业密集叠加,安全管控面临极大考验。
汕尾供电局党委以党建领安为统领,聚焦施工现场突出短板,构建承包商“严管优服”全新管理模式。通过三级约谈面对面交底交心,压实各方安全责任;推行“阳光分包”源头筛选优质队伍,从源头管控施工资质和作业水平;落实无违章班组正向激励,营造争先创优施工氛围;严格AB类违章三级闭环处置,对风险隐患动真碰硬、从严整治。
一系列实打实的管控举措,有效扭转了以往承包商抵触安全管理的局面,队伍心态逐步转变为理解配合、共建共赢。2026年上半年,在基建作业量同比增长147%、中高风险作业同比激增599% 的高强度施工态势下,全局AB类严重违章从243项降至176项,同比下降28%。
全局顺利平稳完成322基人工挖孔桩基础、180基超80米高塔组立等高风险作业,实现人身伤害事件“零发生”。随着安全管理体系持续落地,各总包单位主动追加安全文明施工投入、增配现场专职监护人,施工现场正加速实现从“要我安全”到“我要安全”的根本性转变,为大规模基建攻坚筑牢坚实安全底盘。

广东500千伏华能海门电厂5、6 号机组扩建项目接入系统工程(汕尾段)。
以实干筑牢山海电网骨架
踏风雨战酷暑
上半年的汕尾,晴雨交替、高温频发,给户外土建、高空架线、设备安装带来重重考验。全市基建队伍锚定节点、迎难而上,逐月攻坚、步步为营,在山海大地掀起基建热潮。
1月,寒冬未消、岁首开工,110千伏集区输变电工程顺利投产。短短10个月工期,建设团队保质保量完成全部建设任务,实现零缺陷交付。变电站稳稳扎根天星湖工业园区,为比亚迪超级工厂精密生产线提供持续稳定电力,让产业发展的电力底气愈发充足。
2月,城区网架优化工程传来喜讯,110千伏东家冲输变电工程成功带电投产。项目精准补齐城区供电短板,有效分流凤山、东涌片区供电压力,覆盖近9.13平方公里区域,让片区居民生活用电更稳、城镇发展用电更足。
3月,粤东电力外送布局再落关键一子,粤东送电珠东北输电通道正式开工,汕尾第三座开关站苏南站启动建设。作为区域能源调配的重要枢纽,苏南站将汇集惠来、前詹电厂及近海海上风电资源,搭建起粤东清洁电力送往珠三角负荷中心的关键通道,为后续大规模清洁能源消纳、跨区电力互补筑牢网架基础。
4月,红海湾畔鏖战正酣,500千伏红海湾电厂送出线路改造工程顺利收官。67公里线路横跨四地,百余米高塔作业风险高、雷雨天气干扰大。施工人员紧盯天气窗口,雨停即登高、天晴便赶工,29天昼夜不间断施工,顺利啃下改造硬骨头,守住全省电网调度稳定大局。
5月,山区银线飞架、网架格局重塑。500千伏陆丰站配套220千伏线路全线投运,82基铁塔、36.5公里双回线路翻越崇山峻岭。自此,汕尾电网告别单一电源支撑的薄弱状态,形成双电源互为备用的稳定格局,全市迎峰度夏供电底气显著增强。
6月,多项工程密集收官、多点开花。110千伏马田站主变扩建工程顺利投运,彻底解决陆河片区主变长期重载隐患,守护数万群众和工业园区安稳用电。同月,500千伏陆丰核电送出工程正式带电,为绿色电力外送湾区打通高速通道。
7月,汛期攻坚迎来关键胜利。500千伏吉康站串抗扩建工程抢抓短暂施工窗口期,31天工期遭遇22天降雨。建设团队两班轮换、昼夜坚守,雨天筹备物资、养护设备,晴天全员上阵、多点施工,高峰期百余名作业人员、多台大型设备同步作业,硬生生追回14天工期,彻底消除粤东主网短路电流超标安全隐患。
风雨无阻的坚守、争分夺秒的实干,让汕尾电网网架更密、更强、更稳。

2026年6月4日110千伏甲西输变电工程。
清洁能源奔赴大湾区
架通绿色银线
依托汕尾丰富的核电、海上风电资源,汕尾供电局持续加快绿色能源输送通道建设,让山海间的清洁电能走出老区、赋能湾区。
总投资11.24亿元的500千伏陆丰核电送出工程,是全省首个“风核打捆”外送项目。线路横跨8个镇街,架设改造线路近百公里、铁塔225基。面对滨海复杂地形、跨要道高风险作业、多变海洋气候,省地联合攻坚团队反复推演方案、精细管控施工,保质保量完成建设任务。
工程投运后,年均可输送200亿千瓦时清洁电量,承接核电、海上风电多元能源输出,构建起多能互补的绿色能源体系,让源源不断的零碳电力从汕尾山海,奔赴粤港澳大湾区的千家万户、万千企业。
建强本土基建队伍
湾区传帮带教
“不搞隔空指导,不做纸上帮扶。”广东电网公司派驻汕尾供电局的帮扶人员凌颖把话说得直白。
上半年,省公司帮扶团队将大湾区成熟电网建设管理经验带到汕尾革命老区,因地制宜落地两套实战方法——基建安全“123456”工作法和生产准备“1151”验收快速响应机制,覆盖施工策划、安全管控、进度管理、验收投产全环节。帮扶人员全程下沉一线,和汕尾队伍并肩作战:优化高塔组立方案、规避雨天施工风险、推行"施工推进+同步验收"无缝衔接。
在工程现场,老师傅带着青年员工一对一跟班作业,边实操边讲解。“以往大多是书本学习,这次全程参与扩建验收,跟着师傅学实战技巧,进步特别快。”青年员工李松盛坦言。建一项工程、育一批人才、强一支队伍——变电站工地的灯火下,技术传承在悄然发生。
电力奔赴从未停歇
灯火初心不改
上半年每一项工程的顺利投产,每一处网架的优化升级,都切实补齐城乡供电短板,化解产业用电瓶颈、民生用电难题,持续夯实区域电力保障底盘。
夜幕低垂,华灯初上,汕尾城乡灯火璀璨,变电站设备平稳运转,条条银线穿梭山海,传递着稳定温暖的电流。
下一步,汕尾供电局将持续深耕电网建设,不断优化网架结构、畅通绿色能源通道、提升供电服务品质,扎实推进各项基建重点任务落地。电力建设者的坚守从未停歇,每一度电的奔赴始终在路上,持续护航汕尾老区振兴、湾区协同高质量发展。
